Senast uppdaterad 2025-07-10
· Ytterligare sprängningar av berg är planerat under sommaren. Mer information om datum för detta kommer.
· Vibrationsmätare är monterade på närliggande hus för att se eventuell påverkan av sprängning. Dessa hus är förbesiktade och kommer att besiktas igen när etappen är klar.

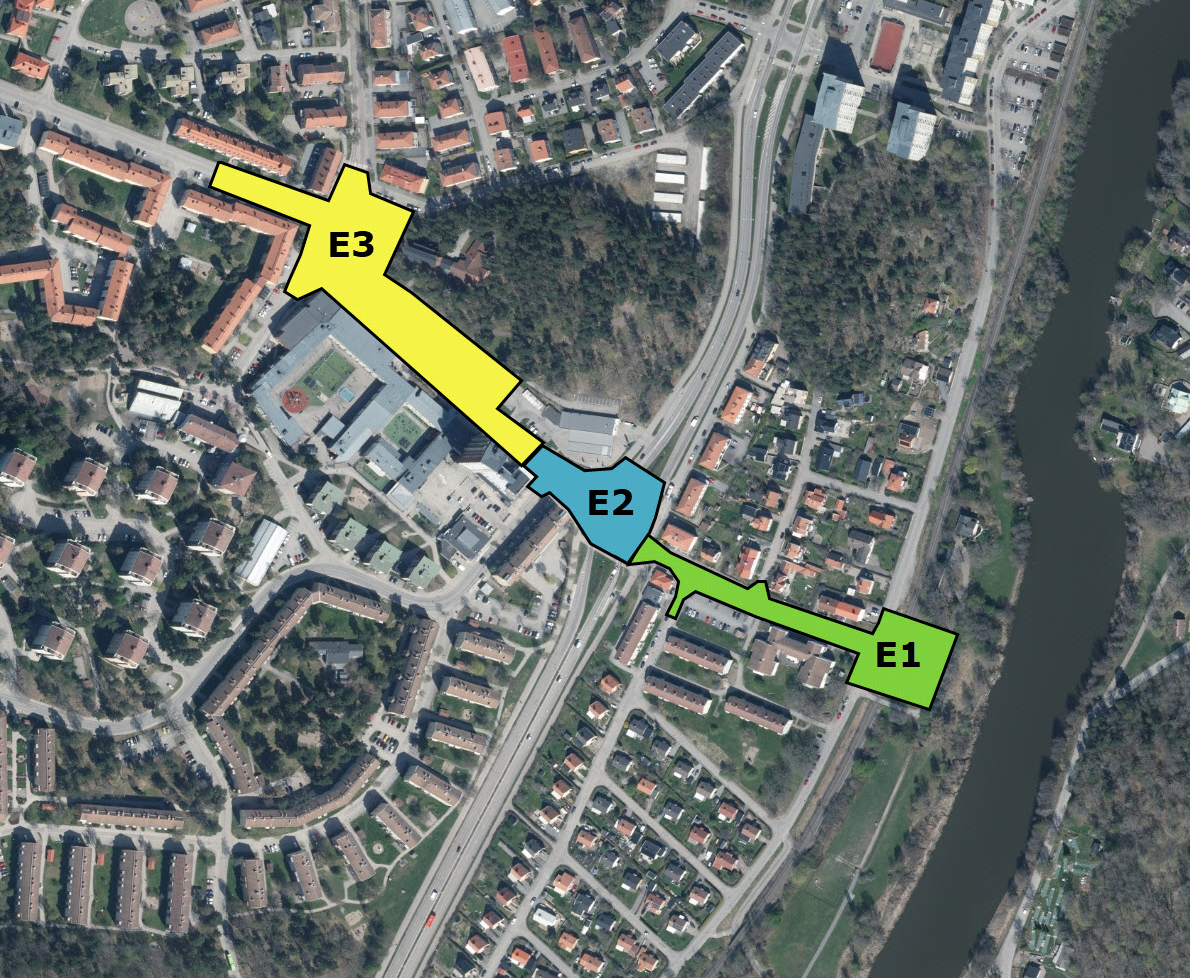

· Förnyelsen av vatten- och avloppsledningarna är i gång och planeras pågå till december 2025. Därefter fortsätter arbetet i den andra etappen.
· Arbetet med den nya dagvattenanläggningen vid Eskilstunaån är i slutfasen.
· Hundrastgården vid ån byggs om och beräknas vara klar till vecka 38. Ytan har flyttats något och får en ny gestaltning med kullar och träd.
· Etableringen vid Hjärnegatan används för schaktmassor och som materiallager.
